金門大橋施工進度縣府網站公開曝光

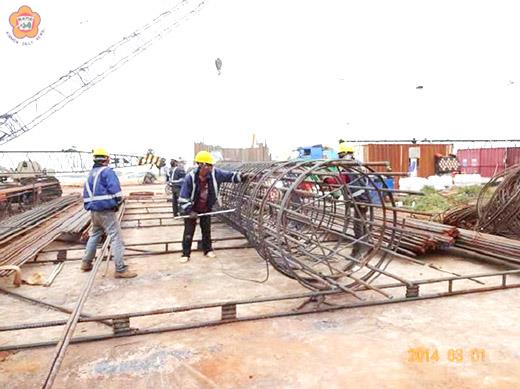

金門大橋建設計畫第CJ02-C標金門大橋接續工程,本雙週主要施工項目及辦理情形:全套管基樁鋼筋籠加工。(承包單位提供)
金門大橋建設計畫第CJ02-C標金門大橋接續工程,由國登營造股份有限公司承包,縣府及交通部國工局亦敦促廠商依期如質推展,本雙週主要施工項目及辦理情形,也定期公告於縣府網站,歡迎鄉親上網閱覽共同關心大橋施工進度。
本雙週(103.03.01~103.03.15)主要施工項目及辦理情形:
1.工地型混凝土拌和廠-(1)小金端拌和廠已完成廠拌及試車檢測作業,於103年3月14日向金門縣環保局提報試車檢測報告書。(2)大金端拌和廠已於103年3月5日辦理試車檢測作業,預定103年4月下旬可向金門縣環保局提報試車檢測報告書。
2.極限樁載重試驗-已提送定稿版試驗報告,提供設計單位研析及確認烈嶼端基樁長度。
3.基樁工程-A2橋台兩側擋土牆基樁打設已全數完成8支,A2橋台應打設8支基樁已完成4支,P73橋墩應打設6支基樁已完成3支。本工程引橋段基樁共計339支,目前累計完成15支。
4.施工棧橋-(1)大金端施工棧橋已完成62跨(總計68跨)上構橋面鋪設作業,下構鋼管樁打設已全部完成。(2)小金端施工棧橋已完成96支(總計249支)下構鋼管樁打設作業,上構鋪設作業3月下旬開始進行。
5.補充地質調查鑽探-已完成墩位P6~P15、P19~P25、P28~P29、P32~P35,計46孔(總計152孔)補充鑽探作業,目前正進行P36-2補充鑽探作業。
至於落後原因主要有施工棧橋及基樁工程因承包商人員、機具及物料動員能量不足,致本工程施工進度落後。承包商施工動員已近完備,大、小金門兩端工作面陸續展開,主體結構基樁工程開始進行施工,技術工人及施工機具已大幅增加,且施工棧橋以穩定工率積極展開架設作業。監造單位將持續積極督促承包商加速工進推動,趲趕落後之進度。
重要記事部分包括103年3月2日極限樁載重試驗結束。103年3月3日金門縣縣長及縣議員率縣府團隊視察工地。103年3月13日勞動部職業安全衛生署南區職業安全衛生中心稽查工地。
