金門大橋開始進行主體結構基樁工程

發布日期:
記者: 翁碧蓮/縣府報導。
點閱率:1,633
字型大小:

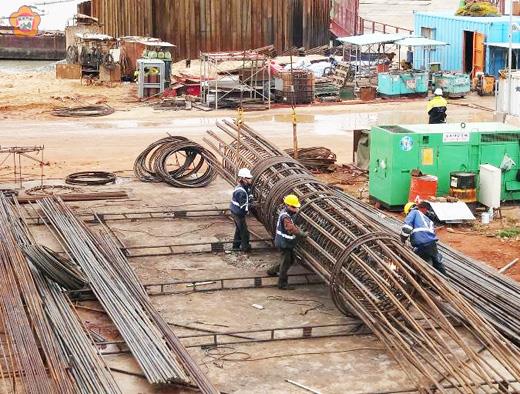

  「金門大橋建設計畫第CJ02-C標金門大橋接續工程」,全套管基樁鋼筋籠加工。(承包廠商提供)

「金門大橋建設計畫第CJ02-C標金門大橋接續工程」,全套管基樁鋼筋籠加工。(承包廠商提供)

「金門大橋建設計畫第CJ02-C標金門大橋接續工程」各界持續關注,縣府及交通部國工局亦敦促廠商依期如質推展,同時將本雙週主要施工項目及辦理情形,由縣府定期公告於金門縣政府網站,俾提供鄉親閱覽並瞭解金門大橋施工現況。
本雙週主要施工項目及辦理情形:
1.工地型混凝土拌和廠:小金端拌和廠已完成廠拌及試檢測作業,預定103年4月1日前向金門縣環保局提報試檢測報告書。大金端拌和廠於103年1月24日取得設置及試許可,並已完成廠拌作業,已於103年3月3日向金門縣環保局申請試檢測作業,俟完成檢測後續提試檢測報告書。
2.極限樁載重試驗:103年2月28日開始極限樁載重試驗,103年3月3日試驗結束,目前協力廠商綜整試驗數據,並提送初步試驗成果,供設計單位後續資料研析及確認烈嶼端基樁長度。
3.基樁工程:A2橋台左側擋土牆已完成基樁工程(共4支),A2橋台右側擋土牆基樁工程於103年3月1日開始施工(共4支),P73橋墩基樁(共6支)目前進行工鑽掘施工,103年3月6日澆置第1支基樁。
4.施工棧橋:大金端施工棧橋已完成53跨(總計68跨)上構橋面鋪設作業,下構鋼管樁打設已全部完成。小金端施工棧橋已完成75支(總計249支)下構鋼管樁打設作業,上構鋪設作業3月中旬開始進行。
5.補充地質調查鑽探:已完成墩位P6~P15、P19~P25、P28、P29、P32~P33,計42孔(總計152孔)補充鑽探作業,目前正進行P34-2補充鑽探作業。
該項工程本雙週預定進度6.15%;實際進度4.64%,進度比較-1.51%;落後原因包括施工棧橋、極限樁載重試驗及基樁工程因承包商人員、機具及物料動員延遲,致本工程施工進度落後。
改善措施,承包商施工動員已近完備,大、小金門兩端工作面已陸續展開,主體結構基樁工程已開始進行施工,技術工人及施工機具已大幅增加,且施工棧橋以穩定工率積極展開架設作業。監造單位將持續積極督促承包商加速工進推動趕落後之進度。本工程自今年2月28日開始極限樁載重試驗。

  • 金城分銷處
    金門縣金城鎮民族路90號 金城分銷處地圖
    (082)328728
  • 金湖分銷處
    金門縣金湖鎮山外里山外2-7號 金湖分銷處地圖
    (082)331525
  • 金山分銷處
    金門縣金城鎮民族路92號 金山分銷處地圖
    (082)328725
  • 夏興分銷處
    金門縣金湖鎮夏興84號 夏興分銷處地圖
    (082)331818
回頁首
